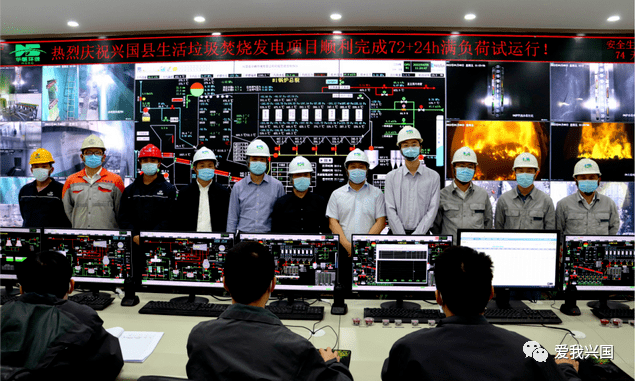

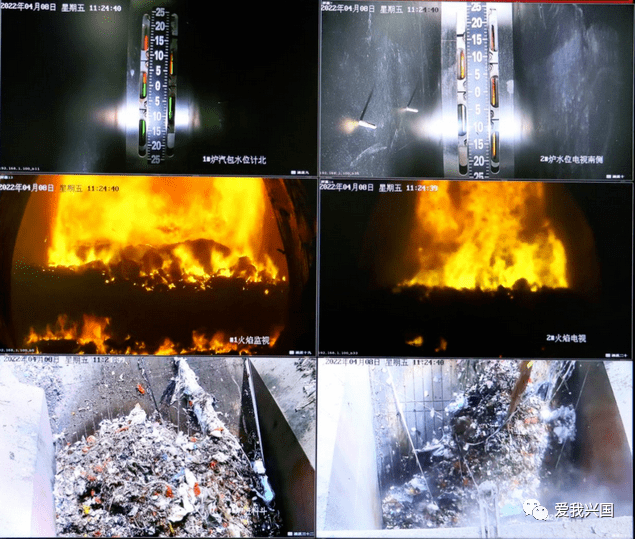

2022年4月8日11时,兴国县生活垃圾焚烧发电项目机组“72+24小时”试运行顺利通过,标志着兴国县生活垃圾焚烧发电厂正式投运。试运行期间,整套机组系统稳定,各项性能指标良好。

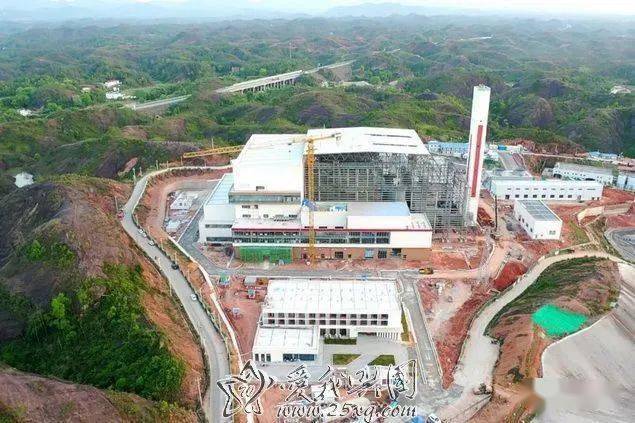

兴国县生活垃圾焚烧发电项目建设历经重重磨难,2020年的新冠肺炎疫情给项目带来了层层考验,做好疫情防控的同时还要保证工程质量和进度,项目管理人员不畏艰难险阻,像战士一样奋斗在一线,面对人员不足、资源缺乏、工期紧张、内外环境复杂等等困难,兴国华赣全体员工秉持着“咬定青山不放松”的韧劲和“不破楼兰终不还”的决心,攻坚克难,推动项目顺利完成一个又一个的节点目标。2021年1月18日综合楼封顶、4月13日烟囱封顶、8月16日主厂房封顶、7月18日#1锅炉汽包顺利完成吊装、8月25日#1锅炉水压试验一次成功、9月29日#2锅炉汽包吊装、10月19日#1锅炉烘炉点火一次成功、11月16日#2锅炉水压试验一次成功、12月28日并网发电一次成功。2022年3月25日#2生产线投产试运行成功、4月8日整套机组“72+24小时”试运行顺利通过......兴国华赣全体人员默默耕耘,最终收获硕果。
截至目前,兴国县生活垃圾焚烧发电项目累计处理生活垃圾40016.25吨,累计发电量1229.29万kW.h。
千淘万漉虽辛苦,吹尽狂沙始得金。兴国县生活垃圾焚烧发电项目的顺利投产,将有效解决兴国县生活垃圾处理难的问题,成为加快推动革命老区绿色、低碳、循环发展的重要“引擎”。(侯清 陈强)
