敦煌海装北湖风电项目“五一”不停工 力争七月底建成

  敦煌海装新能源公司北湖第三风电场一期49.5兆瓦风电项目,自今年3月复工开建以来进展顺利,“五一”假日期间公司不停工,全力加快项目建设。

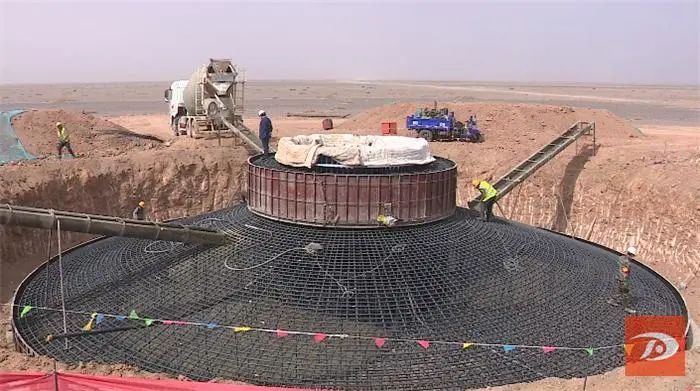

  4月27日,记者在项目建设现场看到,工人们正在对形如飞碟、直径20米的风机基础进行混凝土浇筑作业,现场一片紧张繁忙景象。

  敦煌海装北湖49.5 兆瓦风电项目施工方负责人张胜说:“工程主要是为13台风机基础浇筑,现在已完成11台风机基础混凝土浇筑,四月底前全部浇筑完成。每台风机基础工程量为60吨钢筋、600方混凝土,需要连续浇筑八个小时完成。我们‘五一’不放假,争取项目早日建成投产,为助力敦煌新能源产业发展多做贡献。”

  敦煌海装北湖49.5 兆瓦风电项目位于敦煌市北60公里处,占地面积9平方公里,总投资4亿元,由中国船舶集团风电发展公司投资建设。风电场设计单机容量4兆瓦风力发电机组13台,年有效利用小时数为2947小时,并新建一座110千伏升压站。项目建成后年均发电量可达1.4亿度,年产值预计实现4000万元。项目方和施工方正按照进度计划,全力推进项目建设,力争7月底建成完工,8月实现全容量并网发电。

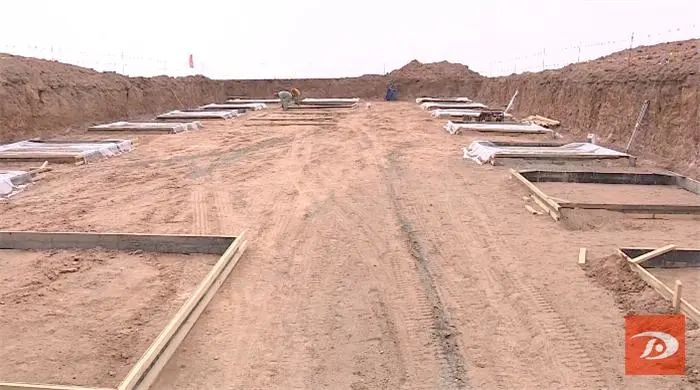

  敦煌海装北湖49.5 兆瓦风电项目经理马少鹏说:“项目开工以来,在保证安全和质量的前提下,现场已经调集施工人员100名左右,风机基础、升压站基础及送出线路全线已经开工。截止27号,已经完成11台风机的基础浇筑和升压站部分垫层;送出线路已经完成所有放线打点,一标段和三标段已经完成部分铁塔基础的开挖。‘五一’期间,我们会在保证安全的前提下继续施工连续作业,争取在六月中下旬开始风机调装,保证8月份实现全容量并网发电。”

  声明:(来源:敦煌发布 著作权归作者所有 )灵核网转载此文目的是传递更多信息,如来源标注有误,或文图有侵或者不让转载,拨打官网400热线私信我们,我们会第一时间删除处理!

分享到:0  时间:2022-04-29 来源:敦煌发布

版权声明

  灵核网所有报告统计版权为《北京灵动核心信息咨询有限责任公司》独家所有,灵核网产品是《北京灵动核心信息中心有限责任公司》对市场调研、研究与整合的成果,究报告产品拥有唯一著作权。灵核网研究报告没有通过任何第三方进行代理销售,购买请直接与我公司客服联系。   灵核网核心产品为有偿提...[详细]
关于灵核网 | 人才招聘| 免责声明 | 服务条款 | 付款方式 | 联系我们 | 意见反馈| 版权声明 | 网站地图
运营公司:北京灵动核心信息咨询有限责任公司 中国专业市场调查研究机构-提供各行业市场分析报告
办公地址:北京市海淀区翠微中里14号楼    北京市大兴区天华大街5号院绿地启航国际12号楼
400热线:400-998-1068(7*24小时)      传真:010-82894622转608      E-mail:lhwscb@ldhxcn.com      QQ:1342340450/1602788672
总部:010-82894622      市场部:010-56290519
京ICP备13027859号-1 京公网安备11010802011377号 灵核网 版权所有 灵核网数据研究中心
