世界首台垃圾焚烧高参数机组正式投入商运

  6月17日18时中能建建筑集团承建的世界首台垃圾焚烧高参数机组广州市第七资源热力电厂二期工程继4号机组并网投产后3号高参数机组也传来喜讯顺利完成“72+24”小时试运行项目实现“双投”

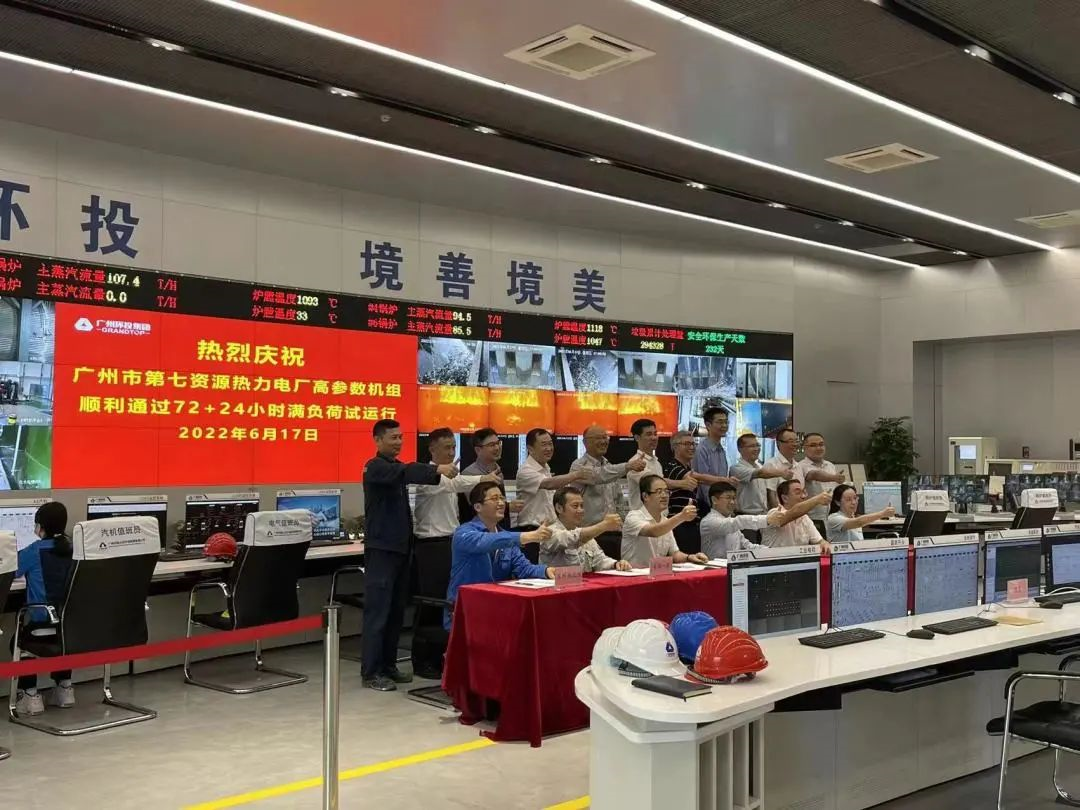

  广州市第七资源热力电厂二期工程3号机组“72+24”小时满负荷试运期间,主、辅设备和系统经过空负荷、带负荷、满负荷连续运行及整套启动阶段的各项试验、各项调整,均性能稳定,设备运行状态良好。主要仪表投入率百分百,保护投入率百分百,自动投入率百分百,汽水品质分阶段百分百合格,机组真空严密性试验值0.88千帕,机组最大轴振46微米,可确保移交生产后安全、稳定、经济、环保长周期运行。

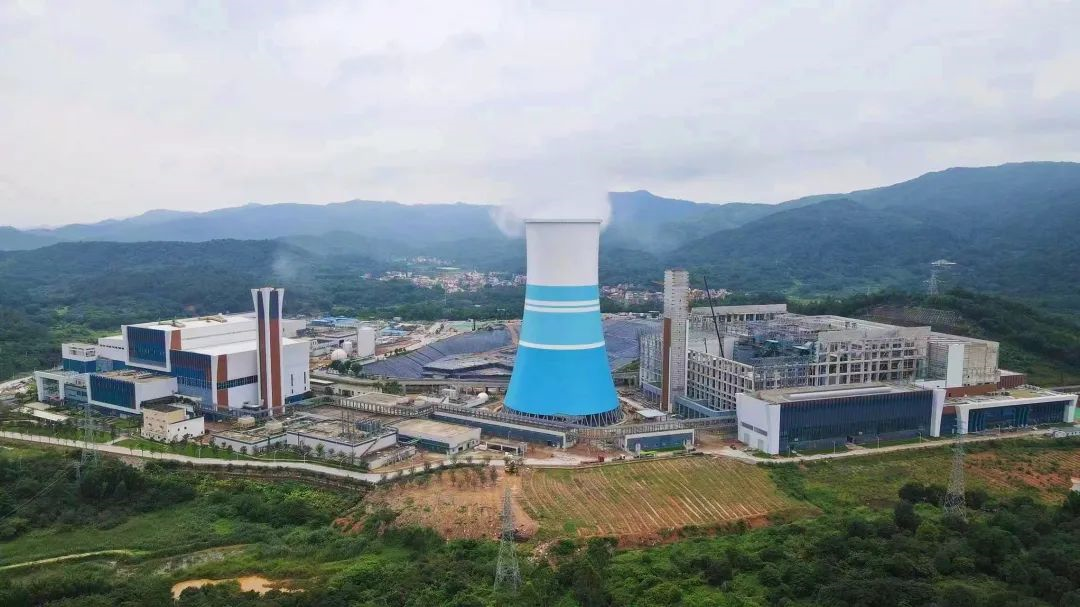

  项目位于广州市从化区鳌头镇潭口村,是广州市规划布局的6个垃圾焚烧发电项目之一,设计日处理垃圾量3000吨,焚烧线年运行小时数不低于8000小时,配4台额定处理量每天800吨机械焚烧炉排,本次投产3号次高温、超高压汽轮发电机组是2台一次中间再热、单锅筒次高温超高压自然循环锅炉配套机组,是世界首次采用的先进技术,额定进汽压力13兆帕、进汽温度485摄氏度、额定负荷50兆瓦,为世界垃圾焚烧领域最高参数机组,热能效率大幅提升,3号机组的试运成功不仅在垃圾焚烧发电行业具有重要的示范意义,也将为垃圾焚烧发电热能利用往高参数、高效率、大容量方向发展实施提供重要的行业参考。项目建成后,将解决广州市“垃圾围城”的困境,有助于发展绿色循环经济、完善城市基础设施,促进广州市经济社会健康、持续、稳定发展。

  自开工以来,项目建设者咬定节点目标不放松,围绕生产主线,严抓疫情防控,严把安全质量关,3号机组试运期间,为保证设备正常运转,项目部共克时艰,不等不靠、主动作为,党员干部冲锋在前,统筹协调3号机组调试消缺工作,确保3号机组“72+24”小时试运一次通过,“双投”目标顺利实现。

  来源:能源信息平台

  声明:(来源:能源信息平台)灵动核心转载此文目的是传递更多信息,如来源标注有误,或文图有侵或者不让转载,可在灵核网官网底部400热线私信我们,我们会第一时间删除处理!

分享到:0  时间:2022-06-21 来源:能源信息平台

版权声明

  灵核网所有报告统计版权为《北京灵动核心信息咨询有限责任公司》独家所有,灵核网产品是《北京灵动核心信息中心有限责任公司》对市场调研、研究与整合的成果,究报告产品拥有唯一著作权。灵核网研究报告没有通过任何第三方进行代理销售,购买请直接与我公司客服联系。   灵核网核心产品为有偿提...[详细]
关于灵核网 | 人才招聘| 免责声明 | 服务条款 | 付款方式 | 联系我们 | 意见反馈| 版权声明 | 网站地图
运营公司:北京灵动核心信息咨询有限责任公司 中国专业市场调查研究机构-提供各行业市场分析报告
办公地址:北京市海淀区翠微中里14号楼    北京市大兴区天华大街5号院绿地启航国际12号楼
400热线:400-998-1068(7*24小时)      传真:010-82894622转608      E-mail:lhwscb@ldhxcn.com      QQ:1342340450/1602788672
总部:010-82894622      市场部:010-56290519
京ICP备13027859号-1 京公网安备11010802011377号 灵核网 版权所有 灵核网数据研究中心
