10月23日,主厂房结构出0米;11月28日,1号锅炉第一榀钢架吊装成功;12月8日,2号锅炉第一榀钢架吊装成功……
今年四季度以来,越南河内塞拉芬项目锚定全年施工建设进度目标,铆足干劲、争分夺秒,保证了项目建设的有序进行,实现了预期的目标。
越南塞拉芬项目

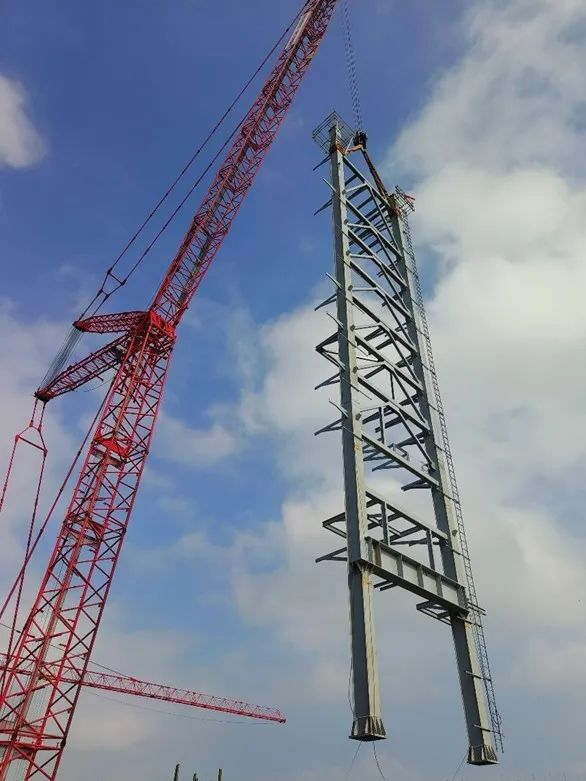

1号锅炉第一榀钢架吊装成功
越南塞拉芬项目
现场交流施工方案
该项目位于越南首都河内市,是越南最具影响力的垃圾焚烧发电项目,由三峰卡万塔负责设计、设备成套供货、建安监督指导、调试与验收以及运营管理,也是继澳门项目后公司又一国际工程项目。
“除我司人员外,项目现场几百人均是越南当地人,语言沟通交流是项目建设的一大难题”,该项目负责人朱俊臣介绍称,“会英语的我们就用英语交流,不会英语的还需要当地翻译进行协助,对工作效率有一定影响”。
除此之外,新冠疫情、材料短缺、施工人员技能水平参差不齐、六个月雨季和高温酷热天气等,都给项目建设带来了很大的挑战。项目管理团队团结一心、统筹调度,“5+2”“白+黑”,及时协调解决施工中的各种问题,全力确保项目建设有序推进。自5月19日开始第一根桩基施工,目前正在有条不紊地进行着设备安装。
越南塞拉芬项目
塞拉芬项目效果图
塞拉芬项目计划于2024年2月建成投产。项目管理团队将秉持精益求精的工匠精神,攻坚克难、铸造精品,将该项目建设成为中越绿色节能环保示范工程,为美化越南城市生活环境贡献三峰力量!
